盛源热电圆满完成#2机组C级检修

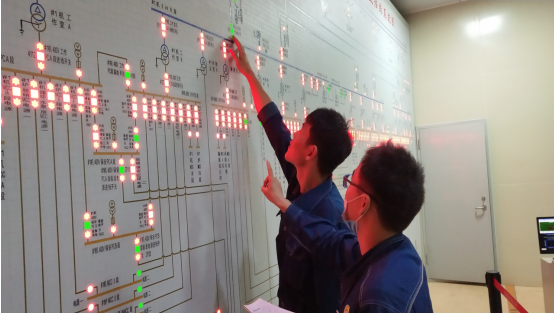

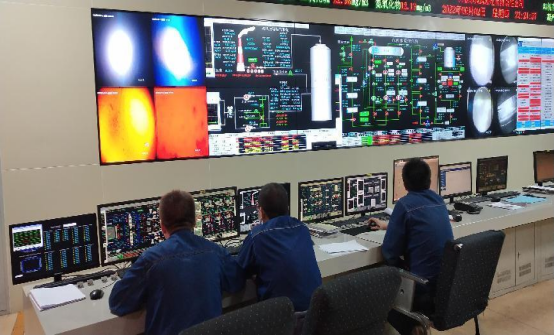

(姚雷 报道)6月2日15:35分,盛源热电#2机组C级检修后顺利并网,该厂#2机组C级检修实现了锅炉水压试验、锅炉动力场试验、锅炉点火、汽机冲转、机组并网全部一次成功,标志着该厂350MW超临界#2机组C级检修圆满成功。
盛源热电#2机组C级检修自4月15日拉开帷幕,计划检修周期45天,标准项目70项,特殊项目9项,自营项目 16项,包括锅炉低氮燃烧器改造、锅炉规范性内部检验、煤粉管道保温等一批重大项目。在本次检修工作中,盛源热电统筹安排,科学调配施工队伍,制定了详细的网络进度,从工期进度、人员配备、安全措施到后勤保障、材料供应及试验准备等多方面合理排定项目顺序,始终贯彻“以质量为中心、以安全为基础”的原则,全力以赴做好各项检修工作,保证检修工作按计划节点进行,经过一个半月的艰苦奋战,各检修项目全部按工期、高质量顺利完工。
目前,盛源热电#2机组主要性能参数较修前有明显改善,为机组长周期、安全、稳定、经济、环保运行奠定了坚实基础。
